Raccordement électrique en Wallonie : pourquoi l’accès à la puissance devient un défi ?
Dans certaines zones de Wallonie, la capacité du réseau de transport ne permet plus de répondre immédiatement à toutes les demandes de raccordement. Quelles sont les implications pour vos projets et quelles solutions peuvent être envisagées ?

Une hausse sans précédent des demandes de raccordement
Les usages électriques évoluent fortement : électrification de la mobilité et du chauffage, multiplication des installations photovoltaïques, développement de l’industrie et des datacenters, batteries et nouveaux profils de consommation. Ces évolutions accroissent la pression sur les réseaux électriques.
Dans certaines zones, les demandes de raccordement augmentent plus vite que la capacité d’apport de puissance possible à travers le réseau de transport géré par Elia. Cette situation peut générer des congestions locales ou amont, avec un impact direct sur les clients raccordés aux réseaux de distribution.
Entre 2024 et 2025, les demandes de raccordement ont fortement augmenté, dépassant les prévisions initiales. Cette croissance est portée par le développement de la mobilité électrique, l’électrification des industries, le déploiement de batteries et l’émergence de nouveaux usages électriques. Les niveaux de charge attendus pour 2030 sont déjà observés en 2025, illustrant l’accélération de la transition énergétique et la pression croissante sur les réseaux électriques.

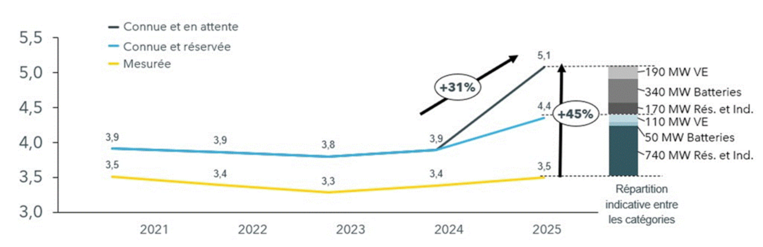

Évolution de charge connue et mesurée en Wallonie

Prévisions pour 2030 déjà rencontrées en 2025 (source Elia)
Ces évolutions, combinées à la croissance des besoins des acteurs industriels et résidentiels, entraînent une hausse marquée de la demande en puissance. Dans ce contexte, le réseau de transport d’électricité, exploité par Elia, n’est pas toujours en mesure de mettre à disposition toute la puissance nécessaire pour les raccordements moyenne tension (+ de 56 kVA).
Conséquences pour les raccordements
La disponibilité diminue
Dans ce contexte, l’enjeu principal se situe aujourd’hui au niveau du réseau de transport, exploité par Elia, qui n'est plus toujours en mesure de mettre à disposition la puissance nécessaire. Il s’agit avant tout d’une question technique liée à la capacité d’accueil des postes électriques et des infrastructures qui alimentent les différentes zones.
Ces postes ont en effet une capacité limitée, qui permet de raccorder un nombre défini de clients ou d’entreprises. Une fois cette capacité atteinte, il n’est plus possible d’accueillir immédiatement de nouveaux raccordements sans risquer la congestion sur le réseau.
Les files d'attentes s'allongent
L’afflux de demandes, largement supérieur aux attentes, engorge le processus de traitement des raccordements en raison des délais nécessaires à la réalisation des études détaillées menées avec Elia.
Quelles sont les solutions ?

Renforcer le réseau de transport
Pour répondre à l’augmentation des besoins, Elia, le gestionnaire du réseau de transport, met en œuvre un plan d’investissement d’ampleur afin d’adapter progressivement ses infrastructures. Ces investissements visent notamment à augmenter la capacité d’accueil des postes et des lignes et à pouvoir répondre aux besoins en puissance des entreprises.

Préparer le réseau de distribution
ORES investit dans le développement et la modernisation du réseau de distribution afin d’anticiper les besoins futurs et d’accompagner ses clients dans la transition énergétique.
Ces investissements permettent au réseau d’accueillir la puissance supplémentaire qui sera fournie par ELIA.

Proposer les raccordements flexibles
Dans les zones où la puissance n’est pas toujours disponible, un raccordement avec puissance flexible peut être proposé pour des besoins supérieurs à 250 kVA.
L’objectif est d’optimiser l’utilisation du réseau existant en accueillant plus de projets dans les zones sous contraintes.

Le développement des infrastructures prend du temps.
Concevoir, autoriser et construire de nouvelles installations électriques nécessite parfois plusieurs années. Dans l’intervalle, dans certaines zones, la demande peut évoluer plus rapidement que la capacité disponible sur le réseau de transport, ce qui explique les situations observées aujourd’hui. Les raccordements flexibles permettent de faire avancer des projets de nos clients qui, autrement, devraient attendre un renforcement des infrastructures.
Nos conseils lorsque vous demandez un raccordement ou une augmentation de puissance
Pour tout nouveau projet ou toute demande d’augmentation de puissance , pensez à :
-
Anticiper votre raccordement : introduisez une demande d’étude de détail dès que votre projet est défini.
Plus d'information sur le processus de raccordement -
Adapter la puissance demandée à vos besoins réels.
-
Éventuellement prévoir des solutions internes de flexibilité : gestion intelligente de la consommation, batteries de stockage, autoconsommation.
Qui contacter ?
Vous avez des questions ? Contactez-nous.
Questions en lien avec le sujet

Les problèmes d’accès à la puissance concernent les demandes de raccordement ou d’augmentation de puissance supérieures à 56 kVA pour les clients professionnels et industriels, dans les zones congestionnées.
Les ménages résidentiels, raccordés au réseau basse tension, ne sont actuellement pas concernés par cette problématique.
La congestion du réseau électrique désigne une situation où la demande en électricité atteint ou dépasse la capacité disponible du réseau dans une zone donnée.
Concrètement, si plusieurs utilisateurs sollicitent simultanément toute la puissance qui leur est attribuée, le réseau peut être saturé, comme lors d’un embouteillage. Cela peut entraîner des contraintes sur les nouveaux raccordements, des délais plus longs ou la nécessité de proposer des raccordements avec mise à disposition de puissance flexible.
En Wallonie, la situation varie selon les régions, mais plusieurs zones présentent déjà un risque élevé de congestion. Cela signifie que la capacité s’amenuise progressivement en raison de l’augmentation rapide des besoins en électricité et de la multiplication des demandes de raccordement.
La Belgique n’est d’ailleurs pas un cas isolé. Partout en Europe et dans le monde, l’électrification croissante des usages, le développement des énergies renouvelables, des centres de données, des batteries et de la mobilité électrique exercent une pression accrue sur les réseaux électriques.
Cette situation souligne l’importance d’agir simultanément sur plusieurs leviers : le renforcement des infrastructures, le développement de la flexibilité et la mise en place de nouveaux cadres réglementaires adaptés aux besoins futurs.
La congestion locale se situe au niveau du poste de transformation Elia alimentant le réseau de distribution d’ORES. Elle apparaît lorsque les prélèvements ou les injections d’électricité dépassent la capacité disponible à ce niveau du réseau.
La congestion amont concerne les lignes du réseau de transport (Elia). Lorsqu’une congestion se produit en amont, elle réduit la capacité disponible au poste de transformation, ce qui peut limiter les possibilités de raccordement ou de puissance pour les utilisateurs raccordés en aval.
