Comment se déroule un projet de raccordement chez ORES ?
Vous avez un projet nécessitant un raccordement avec un besoin important en électricité (plus de 250 kVA) et/ou gaz ( plus de 160m³/h), nous vous accompagnons à chaque étape.
Dans certaines zones, les capacités du réseau peuvent être limitées, voire inexistantes. Il est donc essentiel de définir précisément vos besoins dès le début du projet.
Lorsque l’ensemble de la puissance demandée ne peut être mise à disposition immédiatement, ORES peut proposer un raccordement flexible permettant d’exploiter au mieux les capacités encore disponibles du réseau sur base de vos besoins, dans l’attente des renforcements des infrastructures. Selon les caractéristiques de votre projet, des solutions complémentaires, telles que l’intégration d’une batterie de stockage, peuvent également être envisagées.
Sachez que seul le paiement de l’étude de détail vous permettra d’officialiser votre demande et de réserver la puissance dont vous avez besoin.


L'accès à la puissance électrique n'est plus illimité.
La transition énergétique entraîne une augmentation significative de la demande en électricité. Dans certaines zones, les infrastructures électriques, notamment le réseau de transport géré par Elia, atteignent ou approchent leurs limites techniques pour accueillir de nouveaux projets. Cette situation peut allonger les délais de traitement des demandes et ne pas permettre de mettre immédiatement à disposition toute la puissance souhaitée.
Afin de raccorder un plus grand nombre de projets tout en préservant la stabilité du réseau, des solutions de mise à disposition de puissance flexible* peuvent vous être proposées.
*Conformément au décret du 18 décembre 2025 relatif à la flexibilité en prélèvement.
Plus d'information sur le sujet:

Étape 1 : Introduction de votre demande
Remplissez le formulaire de demande ci-dessous. Sur base de votre demande, ORES vous recontacte pour vous aider à établir votre profil de charge.

Etape 2 : Etablissement de votre profil de charge
Ce profil de charge tient compte de votre domaine d'activité et de vos besoins en puissance au cours de la journée, de la semaine et de la saison. En fonction de cela et la disponibilité de puissance aux postes Elia, ORES peut proposer un raccordement avec accès à la puissance permanente et/ou flexible dans votre offre de prix.
Un Account Manager vous contactera pour vous aider à identifier votre profil de charge. Vous serez invité à compléter 6 courbes de charge représentant vos besoins en puissance selon les heures de la journée, les jours de la semaine et les saisons. Chaque courbe illustre votre consommation de puissance sur une période de 24 heures et permet de définir la solution de raccordement la plus adaptée à votre activité en fonction de la capacité du réseau.
Il est essentiel de dimensionner votre demande avec justesse, en adéquation avec vos besoins réels, dans un contexte où la capacité du réseau est limitée. Cela permet d’éviter de mobiliser inutilement de la puissance au détriment d’autres projets, tout en garantissant le bon fonctionnement de vos activités.
Secteur du fast charging :
Secteur de la chimie :
Courbe de charge en semaine en été (mai, juin, juillet et août)

Courbe de charge en semaine en été (mai, juin, juillet et août)

Courbe de charge le weekend en été (mai, juin, juillet et août)

Courbe de charge le weekend en été (mai, juin, juillet et août)

Courbe de charge en semaine en intersaison (mars, avril, septembre et octobre)

Courbe de charge en semaine en intersaison (mars, avril, septembre et octobre)

Courbe de charge le weekend en intersaison (mars, avril, septembre et octobre)

Courbe de charge le weekend en intersaison (mars, avril, septembre et octobre)

Courbe de charge en semaine en hiver (janvier, février, novembre et décembre)

Courbe de charge en semaine en hiver (janvier, février, novembre et décembre)

Courbe de charge en semaine en hiver (janvier, février, novembre et décembre)

Courbe de charge en semaine en hiver (janvier, février, novembre et décembre)

Axe X = puissance nécessaire (1 correspond à la puissance maximale demandée) - Axe Y = heures de la journée.

Étape 3 : Etude de détail
ORES analyse votre projet via une étude de détail.
- Celle-ci est obligatoire, payante et engageante en termes de coûts et délais.
- Durée de l'étude : variable selon la sollicitation d’acteurs externes à ORES.
- Début de l'étude : dès réception du paiement des frais d’étude.
|
|
Préalablement à l’étude de détail, il est possible de demander un avis préalable (gratuit) et/ou une étude d’orientation (payante). Attention ces derniers sont non engageants. La situation sur le réseau haute tension géré par Elia et la disponibilité pour les nouveaux raccordements en moyenne et haute tension peut évoluer rapidement. Seule l’étude de détail est engageante et démarre officiellement votre processus de demande de raccordement en vous réservant de la puissance. |

Étape 4 : Offre et contrat de raccordement
Les études aboutissent à une offre et à un contrat de raccordement prévoyant la mise à disposition d’une puissance permanente, flexible ou mixte, en fonction de la disponibilité sur le réseau. L’offre est valable 40 jours ouvrables.
- Envoyer le contrat de raccordement complété et signé.
- Payer l'intégralité de l'offre: indispensable pour la réalisation des travaux.
- Obtenir les permis nécessaires.
- Envoyer le dossier technique à ORES pour approbation.

Le contrat de raccordement comprend différents types de disponibilité de puissance, définies en fonction de votre profil de charge et des capacités disponibles sur le réseau.
- Puissance garantie (bleu foncé) : puissance contractuellement assurée selon un profil horaire défini. Elle est disponible aux moments convenus et constitue la partie garantie du raccordement.
- Puissance flexible (bleu clair) : puissance complémentaire mise à disposition lorsque les conditions du réseau le permettent, avec un faible risque de limitation (moins de 5 %).
- Capacité dépendante du réseau amont (jaune) : puissance additionnelle disponible en fonction des conditions du réseau de transport. Elle peut être limitée lors des périodes de congestion.
- La capacité résiduelle (gris) : capacité restante du profil demandé, sous réserve de la disponibilité liée aux conditions de charge et de production locale
La puissance mise à disposition peut donc être mixte, en combinant une part de puissance garantie et une ou plusieurs parts de puissance flexible. Cette solution offre un meilleur compromis entre vos besoins et l'utilisation optimale des infrastructures existantes.

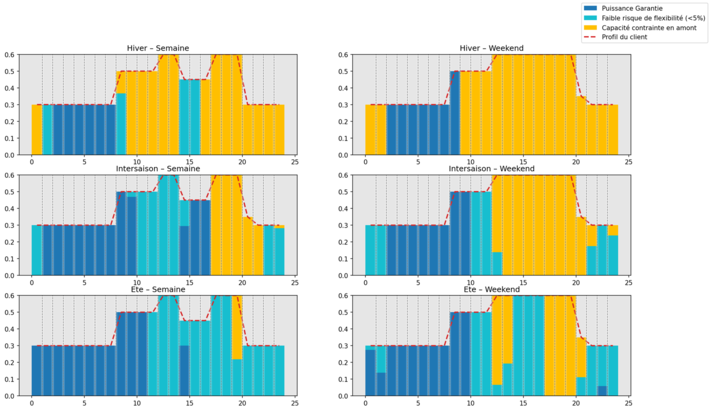

Exemple:

Axe X = puissance nécessaire (1 correspond à la puissance maximale demandée) - Axe Y = heures de la journée.

Étape 5 : Travaux préparatoires
Avant le raccordement par ORES, vous devez réaliser des travaux préparatoires :
- Construire la cabine et installer le matériel.
- Faire contrôler la cabine par un organisme agréé.
Pour plus d'informations, consultez les prescriptions techniques « C2-112 » ainsi que l'annexe « ST09 » sur notre page dédiée aux réglementations techniques.

Étape 6 : Raccordement par ORES
- Convenir d'une date avec ORES pour le raccordement
ORES réalise les travaux nécessaires pour le raccordement et vérifie la conformité des installations.

Étape 7 : Mise en service
- Etablir un contrat de fourniture d’électricité avec un fournisseur.
ORES peut mettre votre installation en service.
Questions en lien avec le sujet

L’étude de détail est une démarche essentielle dans votre demande de raccordement, car elle constitue la seule étape engageante du processus. Elle permet à ORES d’analyser concrètement la faisabilité de votre projet, de définir une solution de raccordement adaptée et de préciser les coûts et délais réels. Concrètement, pour un même poste Elia, l’étude de détail garantit votre place dans la file d’attente des raccordements.
À l’inverse, l’avis préalable (traité uniquement dans le cadre des demandes d’injection) et l’étude d’orientation sont non engageants et fournis uniquement à titre informatif. Seule l’étude de détail lance officiellement votre demande de raccordement et tient compte de la situation réelle du réseau au moment de l’analyse, dans un contexte où la disponibilité de capacité peut évoluer rapidement.
L’étude de détail est obligatoire, payante et débute dès la réception du paiement des frais d’étude.
Le profil de charge permet à ORES de comprendre votre besoin en puissance, en fonction de votre activité, et de son évolution au cours de la journée, de la semaine et de l’année. Il constitue un élément essentiel pour déterminer la solution de raccordement la plus adaptée à votre projet, en tenant compte de la capacité disponible sur le réseau.
Il est déterminé soit à partir d’une bibliothèque de profils types proposée par ORES, basée sur les consommations d’entreprises du même secteur d’activité, soit sur la base de l’analyse de vos consommations quart horaires.
Pour le définir, vous devez fournir vos coordonnées, préciser la nature de votre projet (nouveau raccordement, modification, stockage d’énergie…), transmettre les informations techniques de l’installation (puissance demandée, schémas, conformité aux normes) et communiquer vos besoins en puissance sous forme de six profils horaires :
- jours de semaine en hiver (janvier, février, novembre et décembre);
- week-ends et jours fériés en hiver;
- jours de semaine en intersaison (mars, avril, septembre et octobre);
- week-ends et jours fériés en intersaison;
- jours de semaine en été (mai, juin, juillet et août);
- week-ends et jours fériés en été.
Un rappel est envoyé par ORES un mois avant la date de fin de validité de l’offre.
Si l’offre de prix arrive à échéance ou si vous informez ORES de l’abandon de votre projet, le dossier est annulé. Le dossier est également caduc si le paiement n’est pas effectué dans le délai de validité de l’offre.
Pour analyser votre demande de raccordement et évaluer les possibilités offertes par le réseau, vous devrez fournir à ORES certaines informations relatives à votre activité et à votre consommation électrique. Il s’agit notamment du code NACE ainsi que des courbes de charge, qui permettent de mieux comprendre vos besoins en puissance.
Un raccordement flexible nécessite en outre l’installation, dans votre cabine, d’un système de contrôle de l’alimentation. Cet équipement permet à ORES de gérer à distance la puissance prélevée lors de périodes de modulation. Il constitue un élément essentiel au fonctionnement du raccordement flexible.
Lorsqu’une augmentation de puissance porte la puissance totale du raccordement au-delà de 250 kVA, ORES analyse les capacités disponibles du réseau.
La puissance existante conserve son caractère permanent, tandis que la puissance supplémentaire demandée peut être proposée sous forme de puissance flexible. Le raccordement se compose alors d’une partie permanente et d’une partie flexible.
